节日“不打烊” 项管公司监理人员奋战在一线

金秋十月,喜逢“双节”,但在项管公司在监的建设项目施工现场却是一派繁忙景象,大型施工设备隆隆运转,车辆来回穿梭,各种施工作业面繁忙而有序。广大监理人员坚守岗位奋战一线,争分夺秒抢抓工期,全力以赴推进工程建设,确保项目早日完工投入使用。

项管公司监理人员坚持“安全第一、生命至上”的管理方针,认真落实“质量安全红线管理”工作要求,积极实施巡视检查、旁站、平行检验、见证检验、测量等监理方法,严格覆行监理职责,夜以继日地奋战在施工现场,以实际行动展示了项管公司的精神理念和团队风采,用真抓实干快干奏响节日最美乐章。

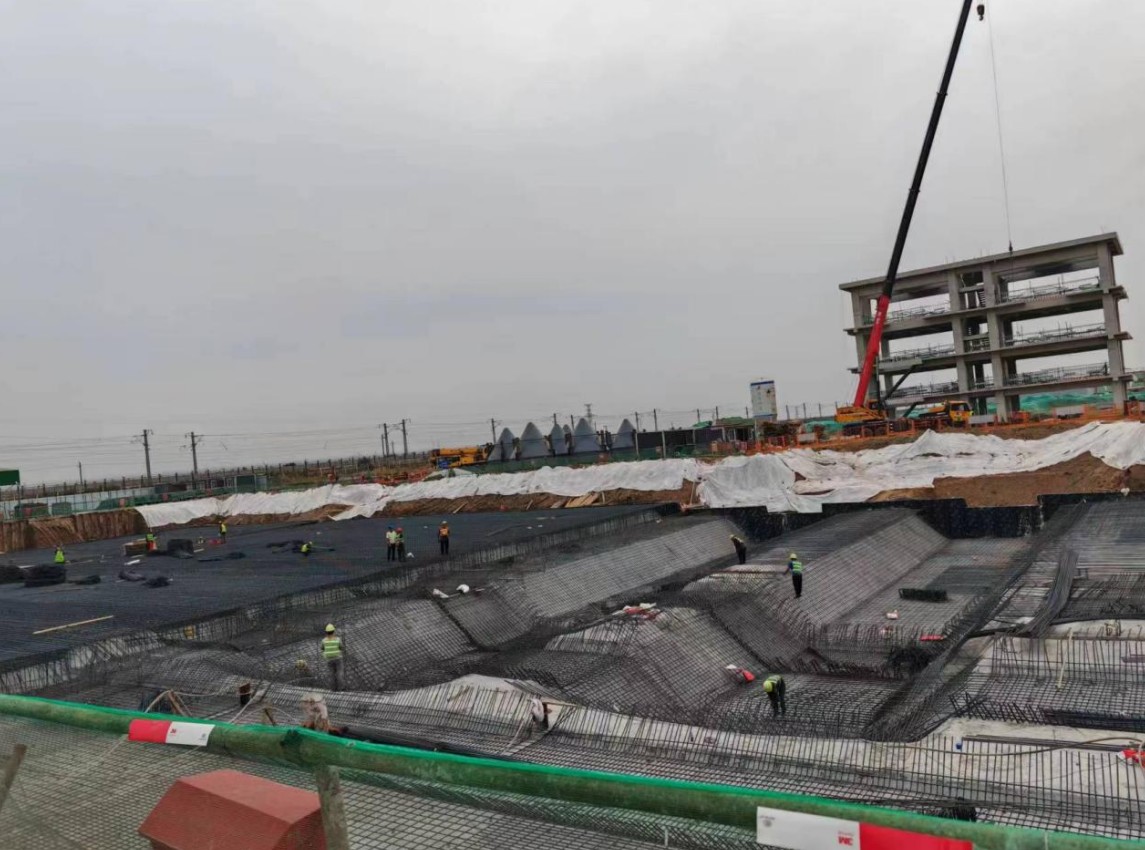

黄骅市城乡冷链物流基础设施提升改造项目:积极抢抓工期。

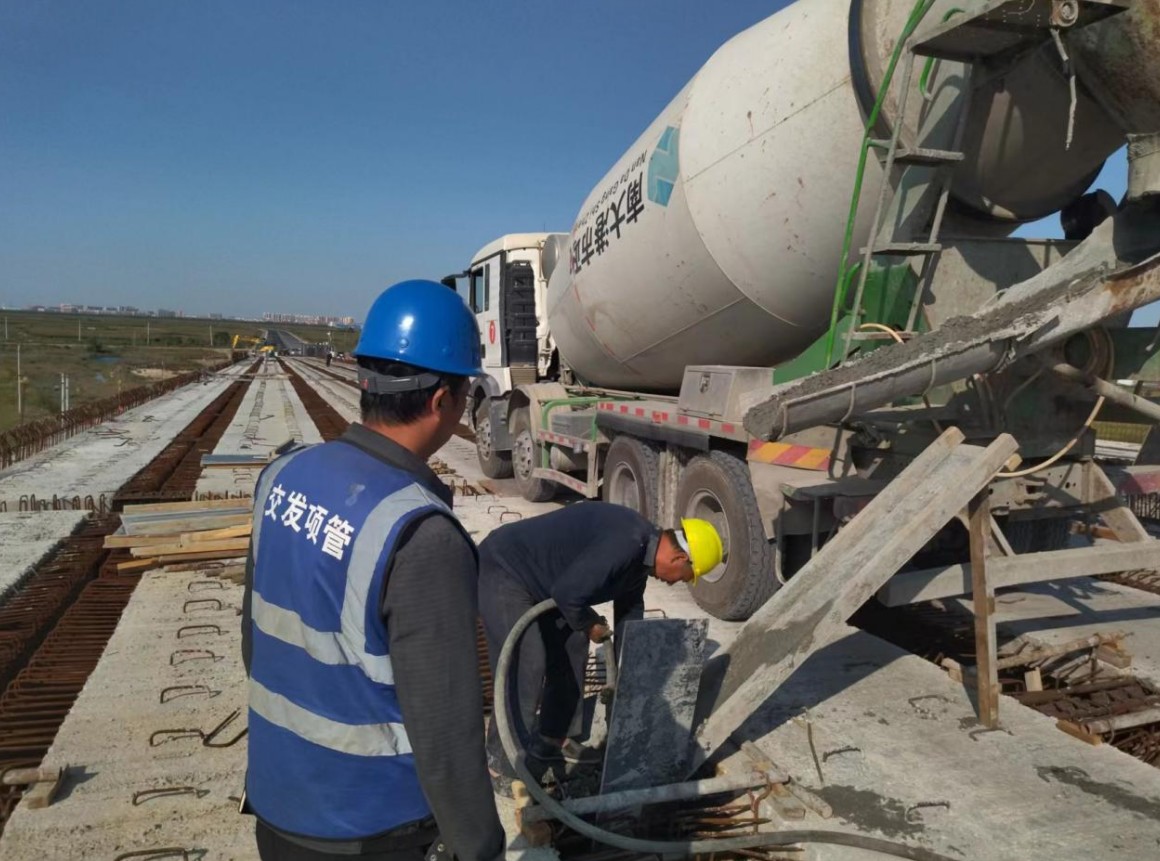

正在进行桥面绑筋浇筑阶段,力争完成50%工程量。


曲港二驻地:大干120天的关键阶段。

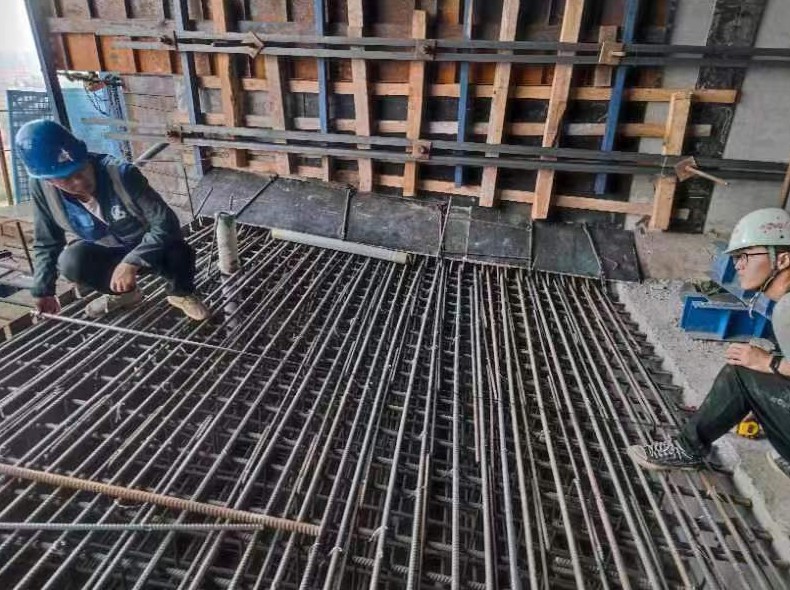

曲港第二驻地办全员在岗值班,24小时随叫随到,热情服务、主动服务、精心做事,保证“大干120天”活动热度不减。双节期间共完成了承台1个,箱梁3片、T梁1片、肋板2个、盖梁2个、桩基2根、涵洞1道。对箱梁波纹管定位、钢筋间距等每一道工序认真检查、认真把关,做到细微处。严格事前、事中质量把控。双节期间坚持全天候巡视、全过程旁站即保证工程质量又保障节日期间的安全。





G18 荣乌高速沧州段改扩建工程二驻地:机械轰鸣配合有序。

二标一号拌合站正在进行料仓基础钢筋绑扎,智慧梁场正在进行基础的钢筋绑扎,二号梁场正在进行进场道路施工;三标拌合站水泥罐、拌合楼基础施工完成,上料斗输送皮带基础准备浇筑混凝土;项目部正在进行临建基础施工。


邯港高速项目ZD3驻地办:汗水挥洒保产值。

一、TJ1标k106+357~k114+700=8343米,已完成5210米,剩余3133米未完成。

二、双节期间在驻地办会议室进行安全培训,重点强调安全无小事,安全全员必须参与,保证施工现场安全、保证驻地建设安全、保证自身人员安全等。

三、在双节期间排查驻地办食堂液化气、用水、用电、灭火器等消防器材。排查办公区及宿舍用电安全,做到排除一切安全隐患。

四、国庆前夕驻地办人员全员打扫卫生,包括办公区、试验室、生活区、前后院、停车区。保持一个干净整洁的环境迎接党的74周年。

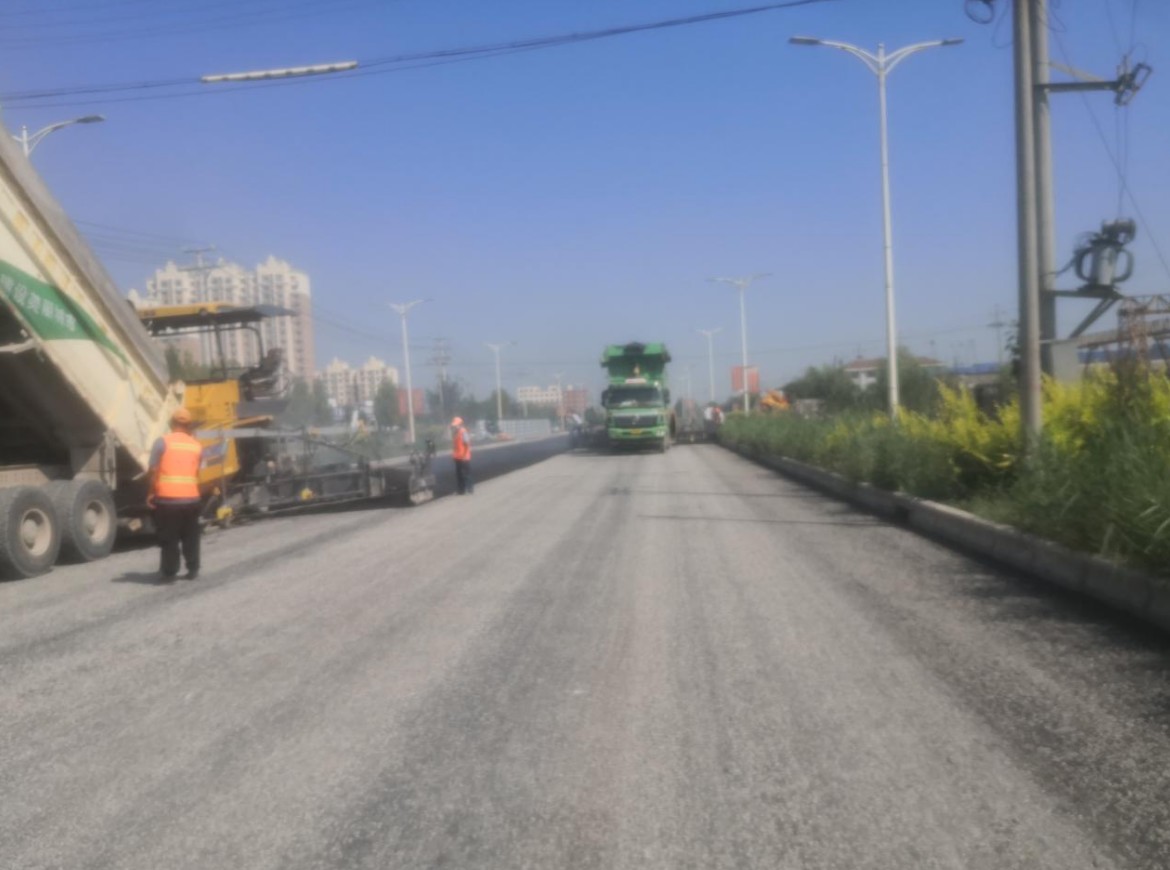

2023年沧州市普通干线公路路面养护:夜以继日抢进度。

石黄高速临港连接线(SL50)修复养护(中修)工程全长16公里,现阶段病害处理全部完成,摊铺路面14.5公里,剩余1.5公里;标线12公里,剩余4公里。年底完成全部建设任务。

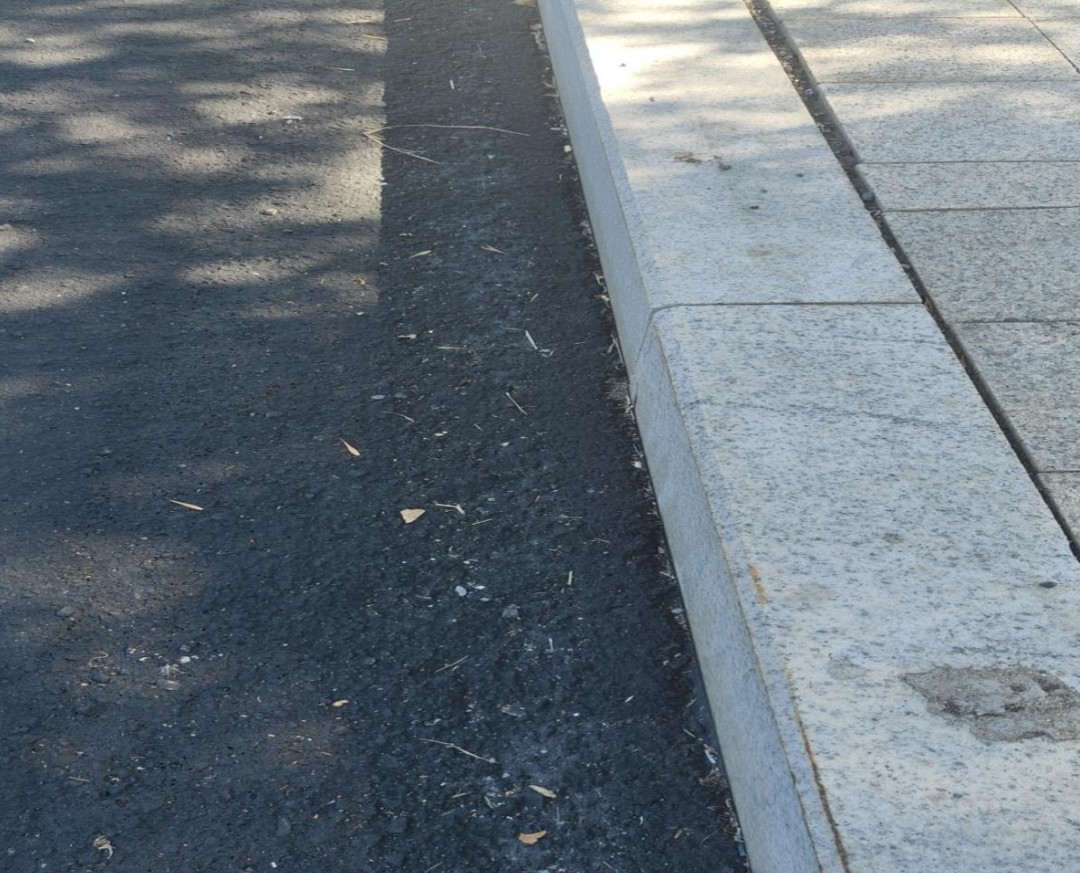

海顺线(S333)孟村海兴界至山深线交叉段修复养护(大修)工程:开工日期为5月30日,工期6个月,现阶段基本完工,路边石预制完成30%。





沧乐线(S283)千武线交叉至冀鲁界段修复养护(中修)工程:开工日期为8月20日,工期4个月,现阶段基本完成,路边石预制40%。


黄辛线北延(S215)工程:加班加点赶工期。

黄辛线监理组国庆节期间加班加点,全力抢抓进度,监理人员加强事前交底、事中控制、事后验收,保证工程质量和进度。具体检验、旁站项目有:一标段拱形骨架护坡;二标段南大港特大桥桥面系中横梁同浇筑、40米T梁运输架设、连续梁菱形挂篮安装等。





任丘市2023年农村公路建设工程:本项目路线全长约 35.030km,位于任丘市的 10 个乡镇、3 个办事处和 1 个开发区。包括梁召镇、麻家坞镇、长丰镇、吕公堡镇、辛中驿镇、石门桥镇、议论堡镇、于村镇、出岸镇、青塔乡、油建路办事处、西环路办事处、永丰路办事处、开发区。包括农村道路共 26 条,桥梁改造5座。

双节期间正在进行路基灰土,底基层灰土,水稳基层,面层,桥梁破桩头,接柱,盖梁,现浇板,护栏,桥面铺装,台背回填,搭班,伸缩缝,路缘石,标志,标线,护栏施工等工程。

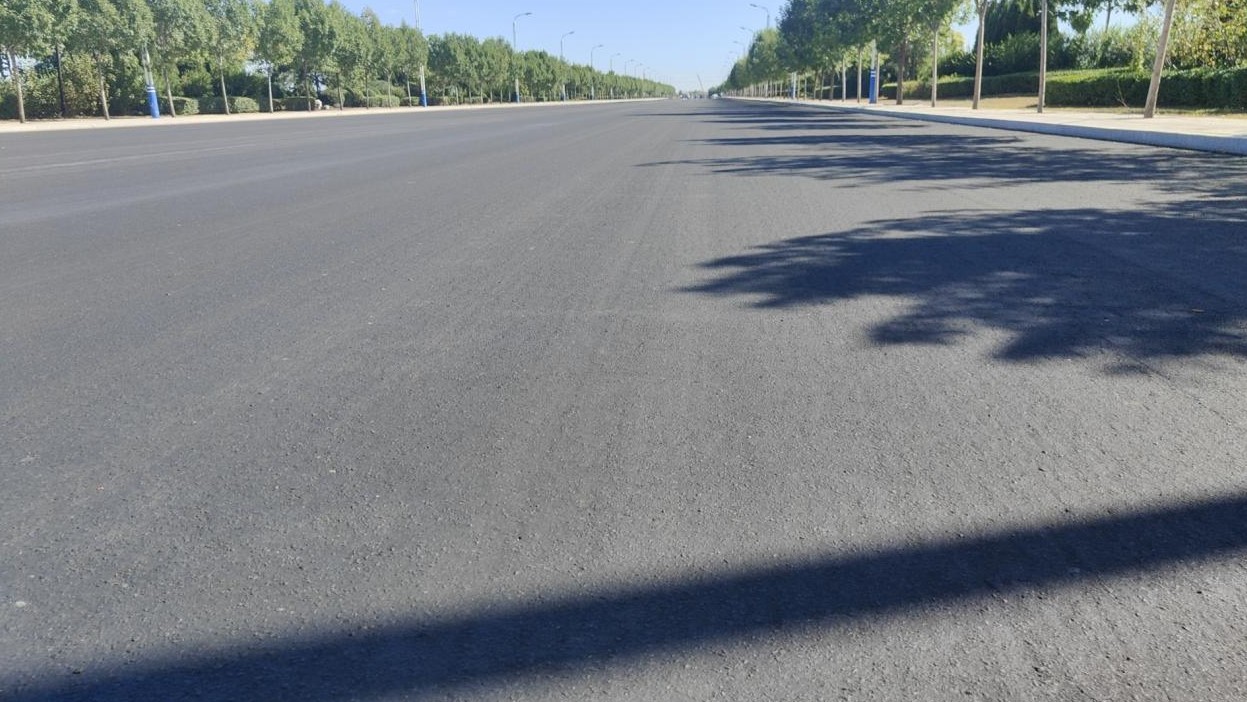

沧州市永乐大道(振兴路-解放路东延)工程项目:沧州市永乐大道(振兴路-解放路东延)工程项目北起振兴路,止于解放路东延,路线全长 721.114m,起点桩号 K0+000,终点桩号K0+721.114,规划为城市次干路,采用双向六车道。假期预计完成工程量50%。


沧州市行署西街( 九河路-海河路)工程:沧州市行署西街( 九河路-海河路)工程为规划南北方向城市次干路,位于海河路以北,九河路以南。道路横断为:人行道 6 米+行车道 23 米+人行道 6 米,路线全长632.623米。

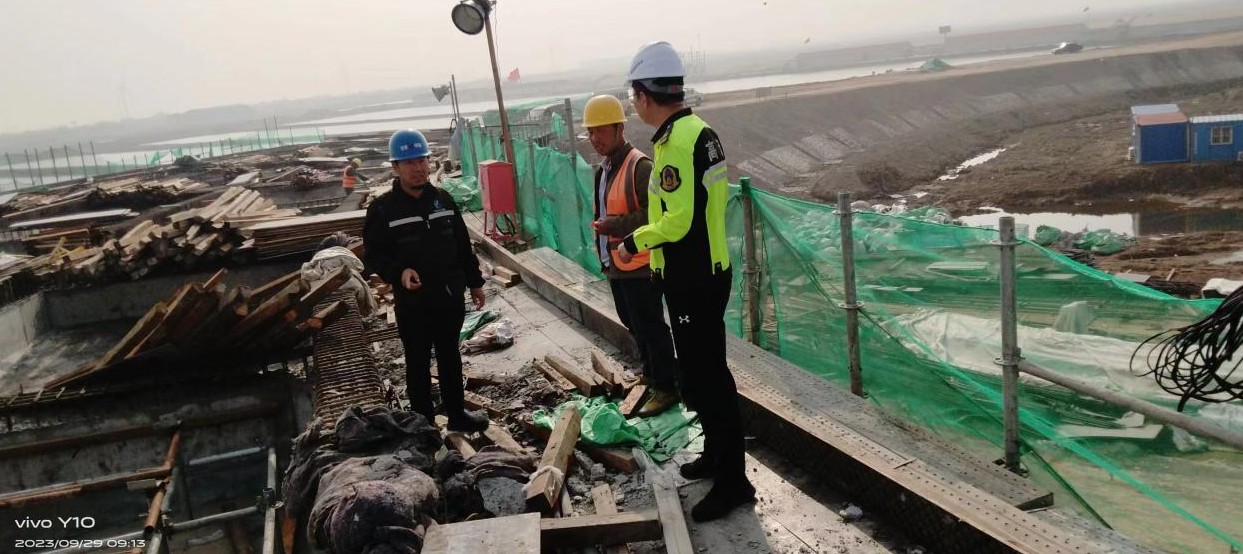

歧口互通总监办:为了工程的顺利施工,在双节期间加大管控力度,保证工程的顺利施工,安全监理工程师及专业监理工程师每日巡视工地,发现问题及时指出并指导施工单位立即改正,将质量及安全问题扼杀在萌芽状态,我办将严格依照质量管理体系、施工技术规范及技术细则,加强双节期间桥面系的质量及安全监理工作,确保工程项目保质保量按期完工。

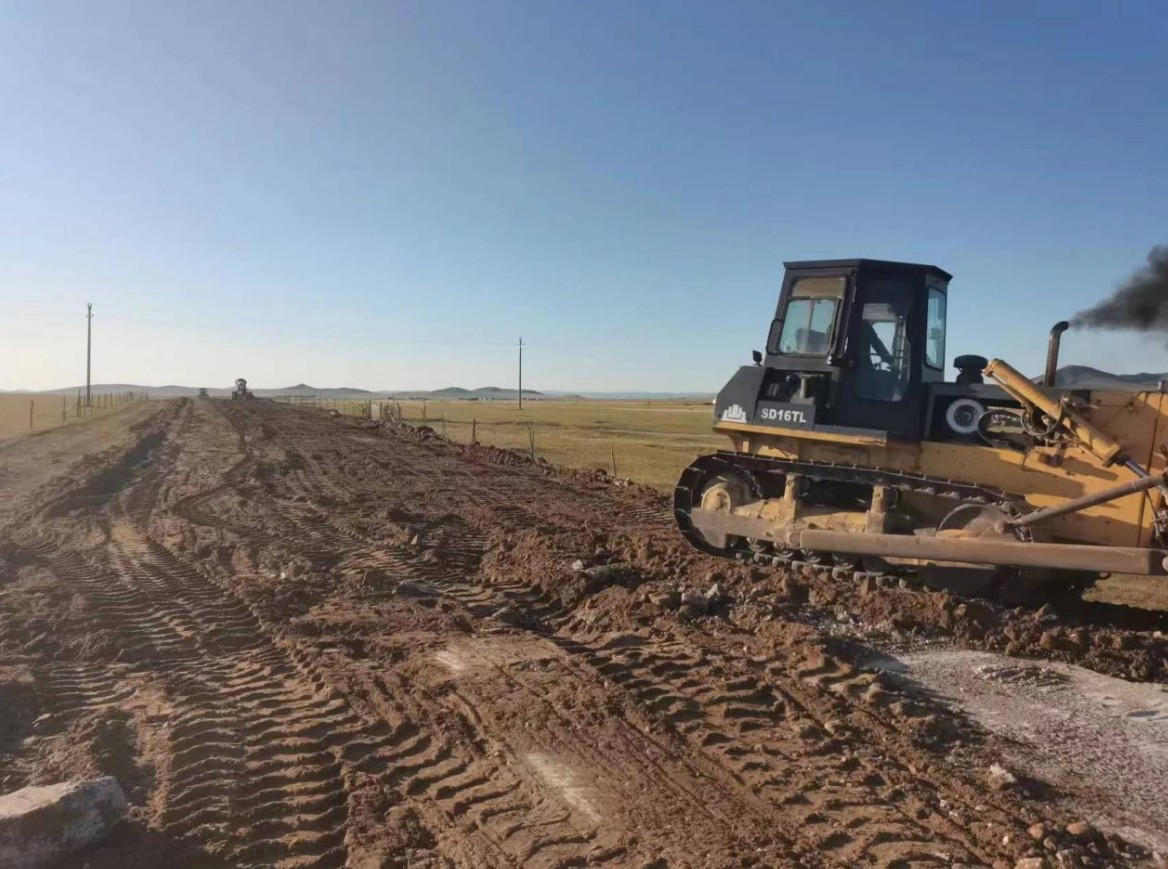

巴彦乌拉机场至王盖敖包(X504)段公路改建工程:山皮石功能层施工:K13+440-K12+800 培土路肩施工:K14+460—K12+800左侧: K14+480—K12+800右侧基层水泥稳定碎石铺筑:K17+420—K14+560。过节期间力争,水稳摊铺到40%。
